为灾区百姓“点亮”笑容——霸州市东杨庄35千伏变电站重建现场见闻

2023-11-15 08:31:24 来源:河北新闻网

扫码阅读手机版

为灾区百姓“点亮”笑容

——霸州市东杨庄35千伏变电站重建现场见闻

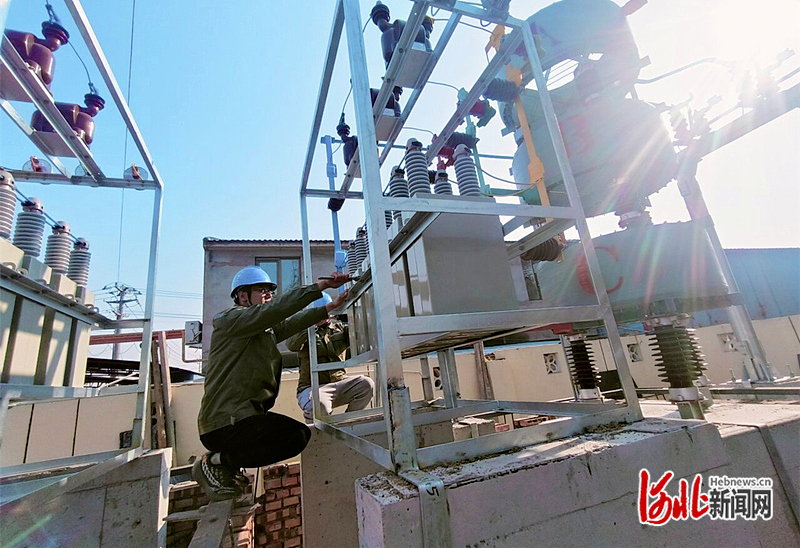

11月14日,霸州市东杨庄35千伏变电站重建现场,工人们正在为电容器组紧固螺丝。 河北日报记者刘英摄

3个月前,受淹的廊坊霸州市东杨庄35千伏变电站站内最高水位达1.5米。如今,在变电站重建现场,两台崭新的主变压器、两座预制舱和电容器组正在安装,银色的设备在阳光下反射出耀眼的光芒……

11月14日上午,记者来到位于廊坊霸州市东杨庄村村西的东杨庄变电站重建现场。“小心,这里有电缆沟。电缆沟还没开始回填,场地也还没平整,咱们走路要注意安全。”国网霸州市供电公司东杨庄变电站现场工作负责人田振华提醒记者,这几天正在安装主变压器,马上就要开始二次电缆接引。“为了保障老百姓温暖过冬和企业复工复产,我们倒排工期,加班加点干,力争压减一周工期,于11月22日建成投运。”

东杨庄变电站位于东淀蓄滞洪区内,承担周边杜台子、李庄等17个村街12739户居民的供电任务。8月3日上午,东杨庄变电站进水。之后几天,国网霸州市供电公司每天通过无人机航拍影像查看变电站情况。“当时,主变压器、电容器组被泡,水泥杆塔基础受损,保护控制室进水……专家最终判断,全站一、二次设备受淹情况严重,没有修复价值,需整站重建。”田振华说。

经研判,国网霸州市供电公司决定采取临时转接的方式先恢复供电,同时开展重建。8月17日,运维检修部变电检修班班长刘建新带领5名突击队员进行先期现场勘测。众人穿上救生衣,乘坐冲锋舟驶向东杨庄变电站。路上搁浅后,大家只能蹚水推着船走。

及时了解现场情况后,国网霸州市供电公司制定了《东杨庄35千伏变电站灾后重建方案》,先通过建设两套35千伏临时变电站恢复受灾区域供电,随即开展整站重建工作。

9月15日,重建工程正式开工。为加快施工进度,基础土建施工与设备生产工作同时进行。此外,公司把所有设备基础的高度按防洪要求抬高到2米,结构也改成了防水性更强的整体浇筑结构,并在后期把原有围墙改建成水泥浇筑的防洪围墙,这将大大提升防汛抗灾能力,有效抵御暴雨洪涝灾害。“新的主变压器容量也从30兆伏安增至40兆伏安,将解决东杨庄站主变重载和负荷接入受限问题,为区域提供更加可靠的电源保障。”田振华介绍。

国网霸州市供电公司副经理刘俊告诉记者,为尽快让灾区用户恢复用电,公司第一时间成立11支党员突击队和2支青年突击队,开展巡视保电、抢修复电、定损排查、包联消杀等。截至目前,已紧急建设投运临时变电站2座,新建10千伏线路6.5千米,人工涉水巡视抢修线路34.2千米,维修综合配电台区及附属设施342处,完成全部5个乡镇47个村街复电工作。

“我们将加快东杨庄等两座变电站重建进度,为灾区恢复重建提供更加可靠的电力供应。此外还将针对近期低温天气,全面组织供电设施巡视巡查,开展负荷测试,对可能引发重过载的配变进行增容,确保受灾区域温暖过冬。”刘俊说。

“真心感谢咱们的供电工作人员,他们在洪水退后连续奋战两天两夜,以最快速度为我们恢复了供电,还及时建设了临时变电站,保障我们周边村街顺利用电。他们真是我们的光明使者。”说到这,东杨庄乡下坊村党支部书记杜晓刚露出了满脸笑容。(河北日报记者刘英)
